We gaan proberen het project dit jaar af te sluiten, dwz
rijklaar. Details kunnen later nog afgewerkt worden. We're going to try to finish the project this year, what means technical ok. details can we fix later.
7 - 18 jan: We zijn intussen begonnen met het plaatsen van de
leidingen onder de vloer, en het samenstellen van de elektrische componenten.
21 jan - 01 feb: De elektrische leidingen vooraan
gereconstrueerd. Oliekoeler op zijn plaats gehangen, de moeren van de steun voor
het kanon geborgd.
4 - 15 feb: We hebben de neus er voor een korte tijd ingehangen.
De bedoeling is te kijken hoe het allemaal past en om de leidingen te kunnen
plooien. Intussen ook de dichtingen van de versnellingsbak vervangen.

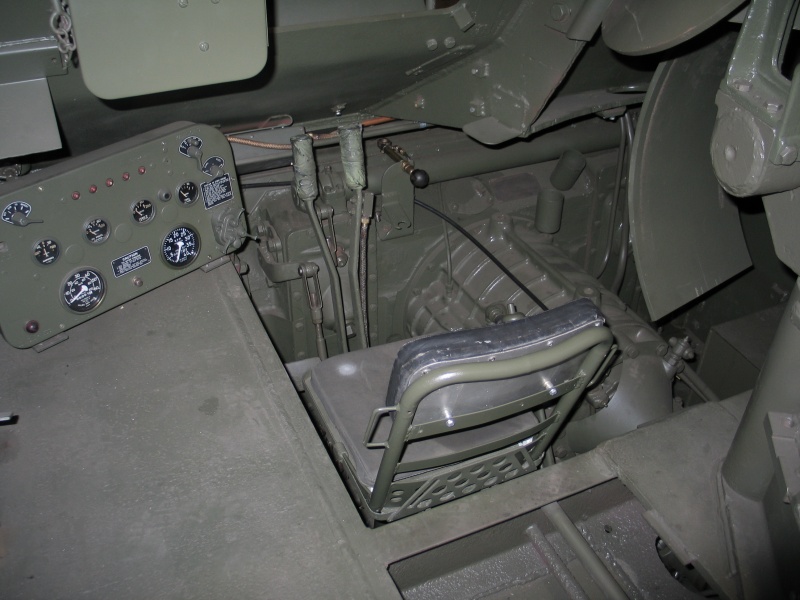

18 - 22 feb: Het dashboard staat op zijn plaats, de kleide
verdeelbox vooraan is ook gemonteerd. We konden ook nog wat onderdelen
recupereren.
25 - 29 feb: We hebben ons bezig gehouden met een aantal kleinere
werken.
3 - 7 mar: De transmissie is terug op zijn plaats
gemonteerd, deze keer definitief.
10 - 14 mar: De ketting terug gelegd, een heel karwei dachten we,
maar dat viel geweldig mee.

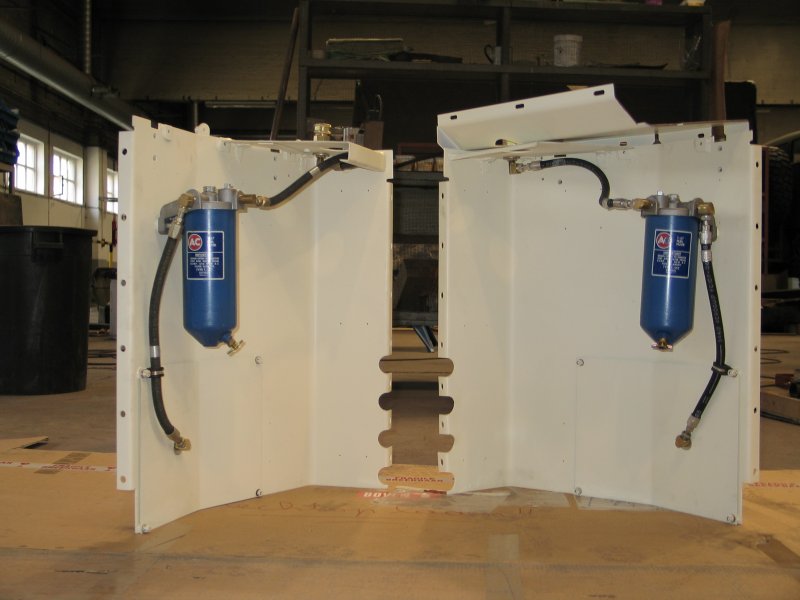

17 - 28 mar: Doorat we geen verticale brandstoftanks hebben en
dus ook geen filters en kranen, moeten we iets anders verzinnen. Het resultaat
is per brandstoftank een filter inbouwen achter de covers.
31 mar - 11 apr: Het volgend probleem: de hoofdverdeel box op het
achterschot ontbreekt, dus zit er niets anders op dan een nieuwe te maken.
Foto's en schema's
raadplegen en dan plooien, lassen en passen. Al de
componenten een plaats geven en alles aansluiten, en dan nog proberen zo
origineel mogelijk te kopiëren is niet altijd gemakkelijk. Tussendoor nog snel
de sticks aangesloten en geregeld.

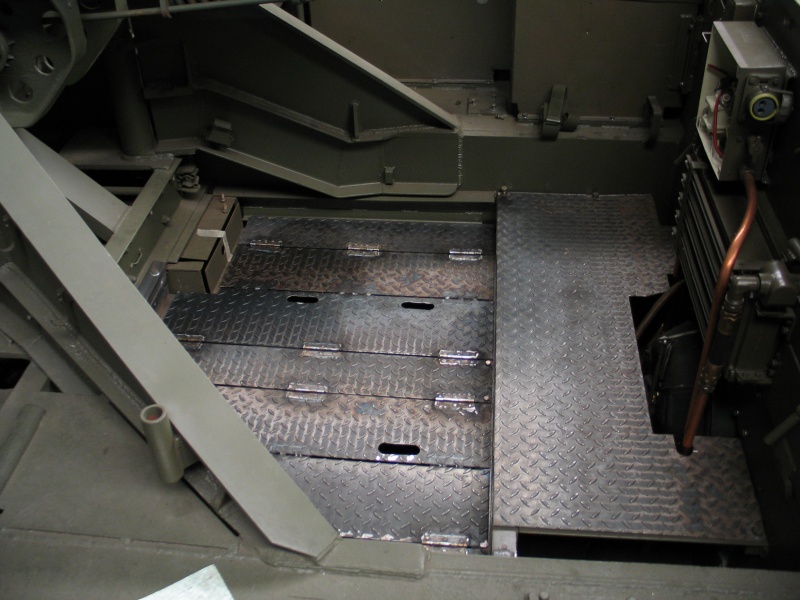

14 - 25 apr: Nu de covers klaar zijn kunnen we ze inbouwen en
het brandstofsysteem aansluiten. De luchtfilters kunnen nu ook terug op hun
plaats. Intussen hebben we ook de deksels en de manden voor de achterste bakken
gekregen (bedankt 230 Mat). De
leidingen
naar de oliekoeler zijn intussen ook aangesloten.
28 - 31 apr: Op 1 mei (Mars 18RA) zal de Priest in het museum
geplaatst worden, dus opruimen en een beetje opkuisen deze week.

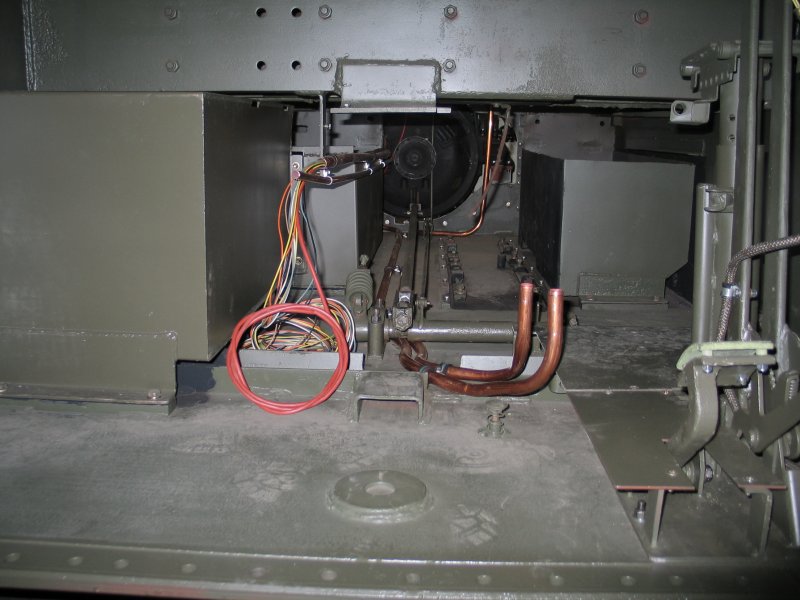

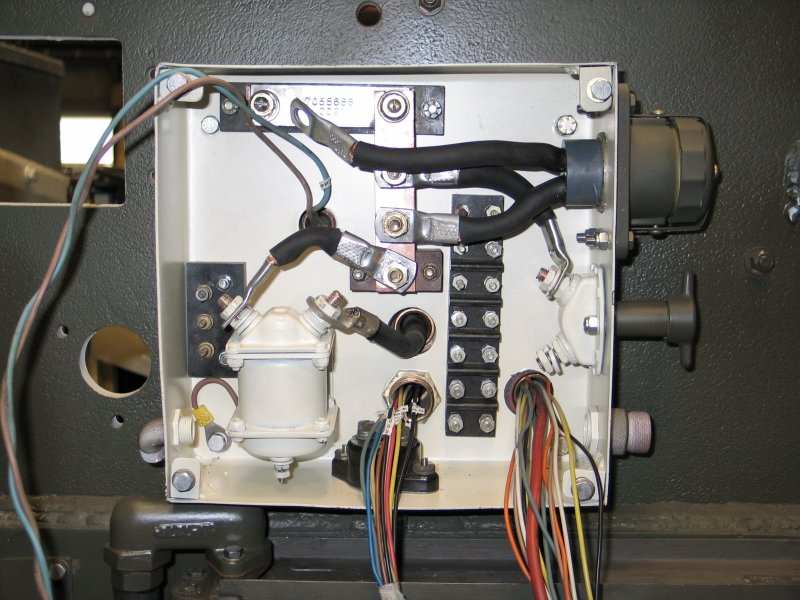

5 - 16 mei: Werk gemaakt van de elektrische uitrusting, De
kabels van het dashboard tot de aan de hoofdverdeeldoos gelegd en aangesloten.

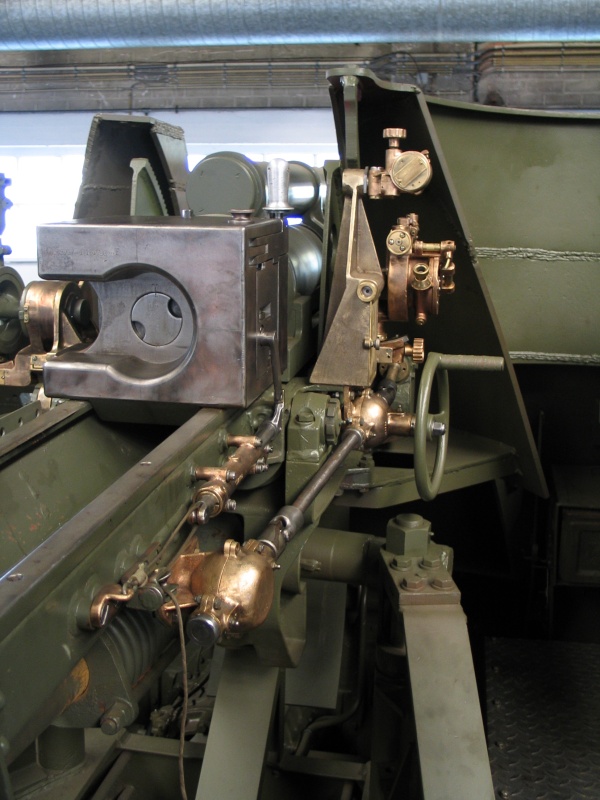

19 - 30 mei: Begonnen met het kanon te ontmantelen, ontroesten en
terug schilderen. De steunen van de kijkers gereinigd en ontdaan van de verf.
Het grootste deel van de steunen zijn in koper en brons, we hebben er voor
geopteerd deze dus niet te schilderen.

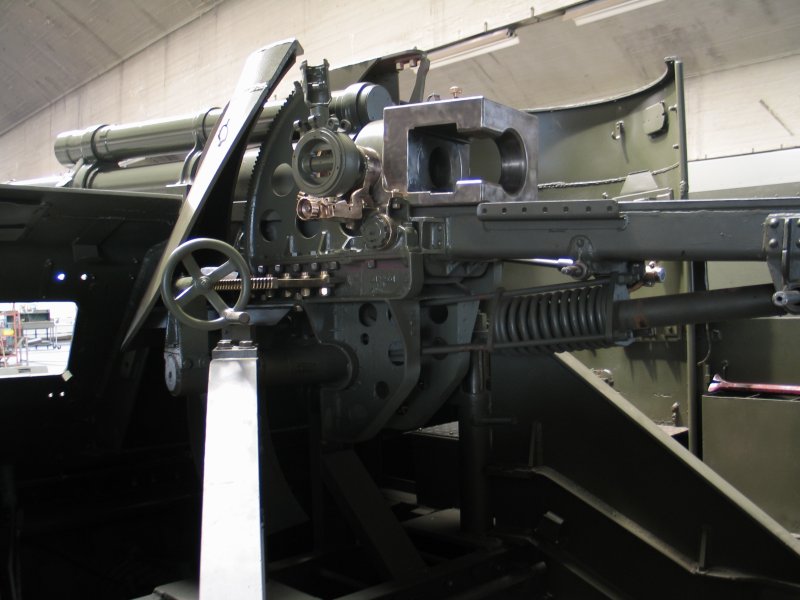

2 - 13 jun: Het kanon en de schilden vooraan terug geplaatst,
enkel de hulpveer moet nog gezandstraald en geschilderd worden.

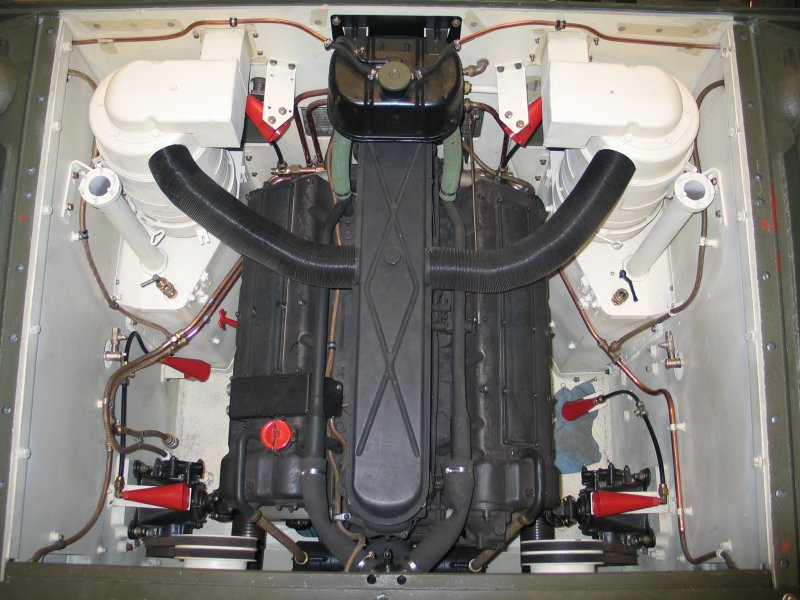

16 - 18 jun: Wel er is een motor, we hebben luchtfilters, het
brandstofsysteem is in orde, de elektrische installatie zou in orde moeten
zijn(?) wat houd er ons tegen om de Priest te starten. Niets dus, alhoewel,
blijkt dat er in het dashboard enkele kabels verkeerd aangesloten zijn. Eens dit
gecorrigeerd ............. het grote moment, spanning, en niets. De starter
draait rond maar de motor slaat niet aan. Slecht contact in de magneto's blijkt
de boosdoener. Derde keer goede keer.............., de motor draait er
zitten nog wel wat plofjes in, maar met wat regelen krijgen we dat er wel uit.
19 jun: Nu de motor draait, is de volgende stap rijden. De
cardanas geplaatst, motor gestart, rustig laten opwarmen en dan de eerste meters
rijden. Vijf meter achteruit, tien vooruit en terug vijf achteruit is al wat we
gedaan hebben, maar we hebben gereden. Alles blijkt in orde te zijn behalve de
cardanas, die blijkt niet helemaal recht te zijn en moet dus vervangen worden.
23 - 27 jun: De afgekeurde cardanas uitgebouwd en gedemonteerd.
Met de gerecupereerde stukken de originele cardan terug volledig gemaakt en
gemonteerd. De motor terug gestart en met een bang hartje afgewacht wat de oude
cardan zal doen, blijkt dat deze in orde is, een zucht van verlichting voor ons
allemaal.
1 jul - 20 aug: Vakantietijd, dus het werk gaat een
beetje trager. We hebben het kanon verder afgewerkt, alle kijkers staan terug op
hun plaats. Intussen hebben we de vloerplaten uitgesneden en op hun plaats
gelegd, eens alles past worden de scharnieren op hun plaats gelast.
22 aug: Bezoek Van Ivo Richter en zijn team, van de
gelegenheid gebruik gemaakt om de V8 nog eens te starten (het was al van juni
geleden). Zij hebben ook de originele motorluiken meegebracht, dus hebben we
weer wat extra werk. Een filpje hierover vind je op hun website:
http://www.priestm7b1.nl/movies/priest_m7b2.mpg
September: We hebben enkel het chauffeursluik kunnen terug
plaatsen. Door allerlei omstandigheden (oefening, opleiding, verhuis van de
werkplaats enz) zal het werk stilliggen tot eind oktober.
27 -31 oct: Het project is weer opgestart, de beschadigde delen
van de motorluiken zijn verwijdert. De hulpveer van het kanon is gedemonteerd,
de trekhaak is uit elkaar gehaald en alles is gezandstraald en in grondverf
gespoten.
3- 14 nov: Het motorluik aanpassen, de scharnieren moesten
hermaakt worden. Steunen op het achterdek lassen en alles kaki spuiten.
17 - 21 nov: Ruggesteun voor de chauffeur gemaakt en de
motorluiken geplaatst, luiken van de koffers klaargemaakt en gemonteerd.
Achterlichten en de hoorn geplaatst en getest.

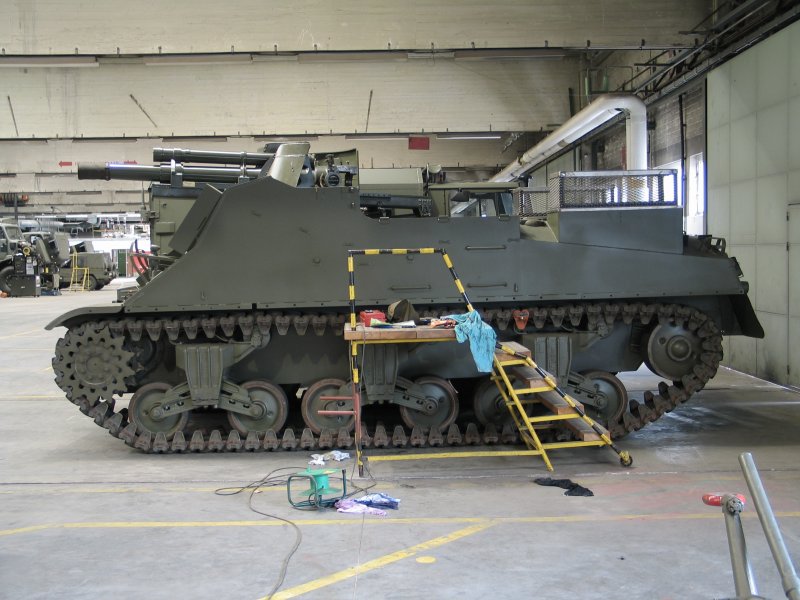

24 - 25 nov: We plannen een eerste testrit woensdag, dus alles
ter voorbereiding hieraan.
26 nov : Dag van de eerste testrit, alles is naar wens
verlopen. Videoverslag op youtube:
27 - 28 nov: het volledige voertuig nazien
na de testrit
1 - 19 dec: Wat kleine werkjes aan de
Priest uitgevoerd. Een kleine scenariootje uitgedokterd. Film op youtube
|
