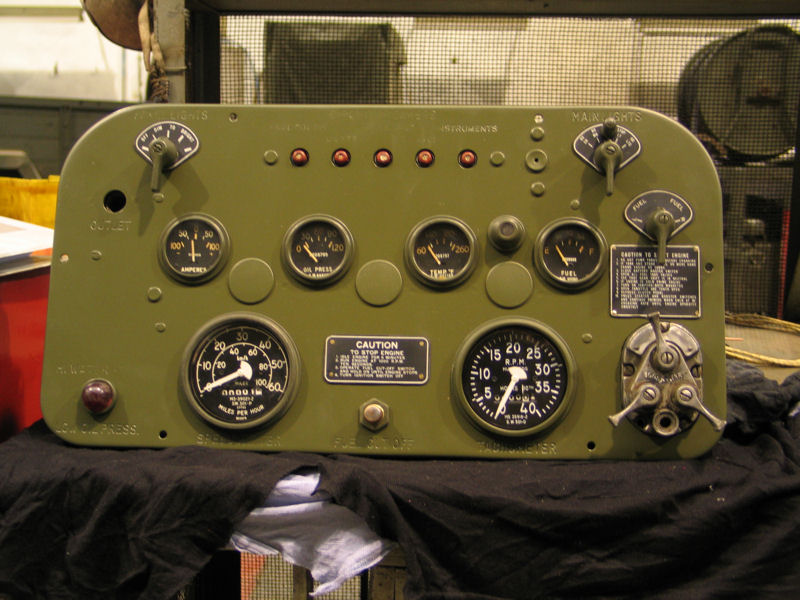

|
08 jan - 09 feb: Na een verdiende rust zijn we er terug aan
de restauratie begonnen. Het dashboard is het volgende onderdeel dat
onderhanden genomen wordt. Volledig uit elkaar genomen, de kabels vervangen,
ontroesten
en spuiten van de behuizing en terug monteren van alle onderdelen. Het
resultaat is beter dan nieuw denk ik.
Back to work, after the test run of the engine we had a few
weeks time off. The dashboard is the next piece we are working on.
Disassembling, cleaning, sandblasting, painting and renewing the cables.
12 - 16 feb: Na het testdraaien van de motor, bleek dat er
een olielek aan de achterzijde was en dat de tweede waterpomp ook lekte. Dus magneto's demonteren, de achterplaat
verwijderen, een nieuwe dichting maken en alles terug monteren. Intussen in
Kapellen een derde waterpomp gevonden en deze gemonteerd. Vermits we
de magneto's helemaal tot tegen de aanslag moesten draaien om de ontsteking
juist te krijgen hebben we ze ook maar ineens een tandje verplaatst,
afregelen moet nog gebeuren.
After the test run of the engine we noticed an oil leak at the the rear of the engine
and the second water pump wasn't better than the first,, so that
had to be fixed. We had to remove the magneto's, taking off the back plate
and made a new gasket. At the depot in Kapellen we found a third water pump. Because the magneto's where at the end when we
checked the ignition we did fix that too.

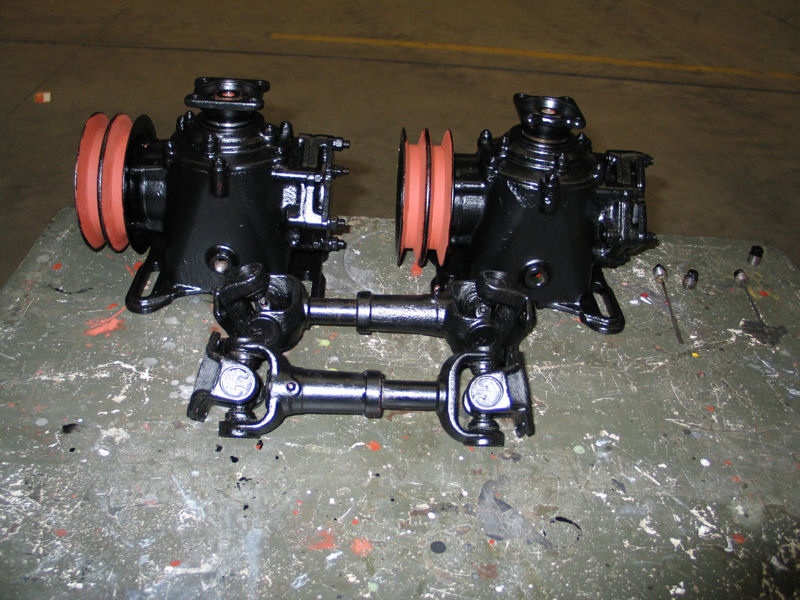

19 feb - 2 mar: De haakse overbrengingen voor de ventilatoren
onder handen genomen.
05 mar - 1 jun: Ons probleem om de romp te zandstralen lijkt
opgelost, maar omdat de tijd dat we kunnen beperkt is zijn we begonnen met
manueel zoveel mogelijk verf te verwijderen. We dachten dat de laswerken aan
de romp gedaan waren, maar nu blijkt dat we toch nog wat meer werk hebben
dan eerst gedacht.
Our problem regarding the sandblasting of
the hull seems to be resolved, but due to the limited time we have to
sandblast the hull we started to manually strip the paint off. We also had
to weld some more on the hull( missed some spots at the first time).
25 jun - 29 jun: We hebben een zandstraal installatie in
bruikleen, dus deze week hebben we nodig om alles op
z'n plaats te brengen.
We have the sandblasting equipment at our disposal,
but need some time to install it.

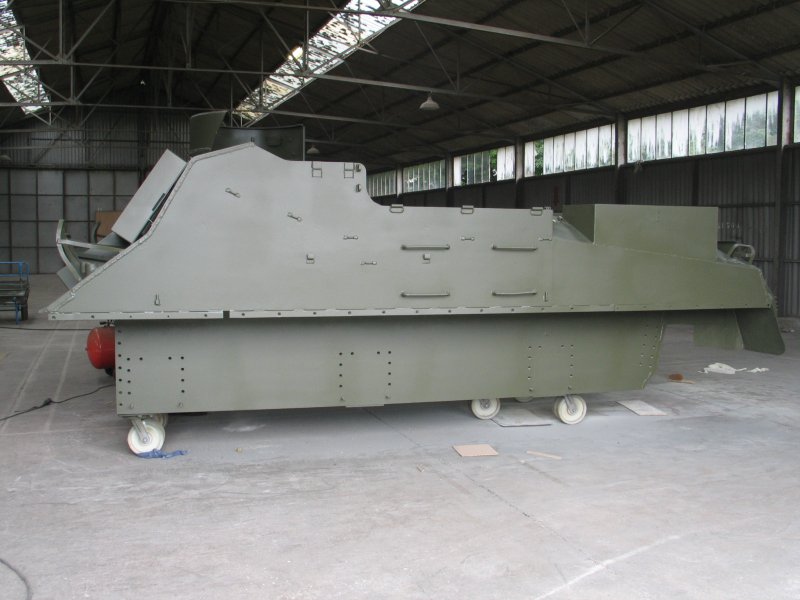

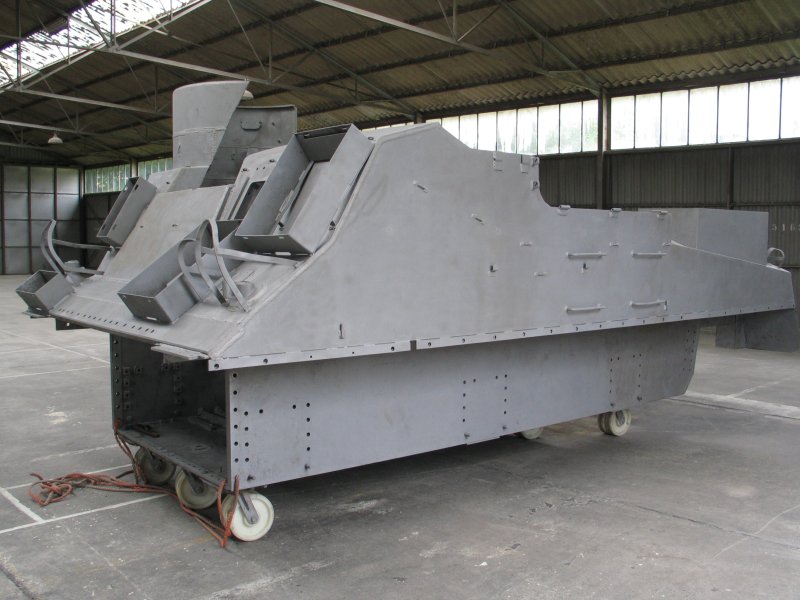

02 - 06 jul: De romp gestraald, een heel karwei al die hoeken
en kanten en zonder straalgrid ( dan maar gewoon superdroog zand gebruikt).
The hull has been sandblasted. It took us
the whole week, but with al those corners and hidden places and the lack of
grid ( we used plain dry white sand) I'm glad its done.
09 - 13 jul: Verf, verf en nog eens verf, heel de week
geschilderd en gespoten. Wit en
rood-bruin als grondlaag, kaki en ivoor als eindlaag. Volgende week gaan we
proberen de bogies die reeds klaar zijn te plaatsen.
Paint, paint and more paint. White and brown as primer, kaki
and ivory as finishing layer. Next wee we will try to install the bogies
that are already ready.

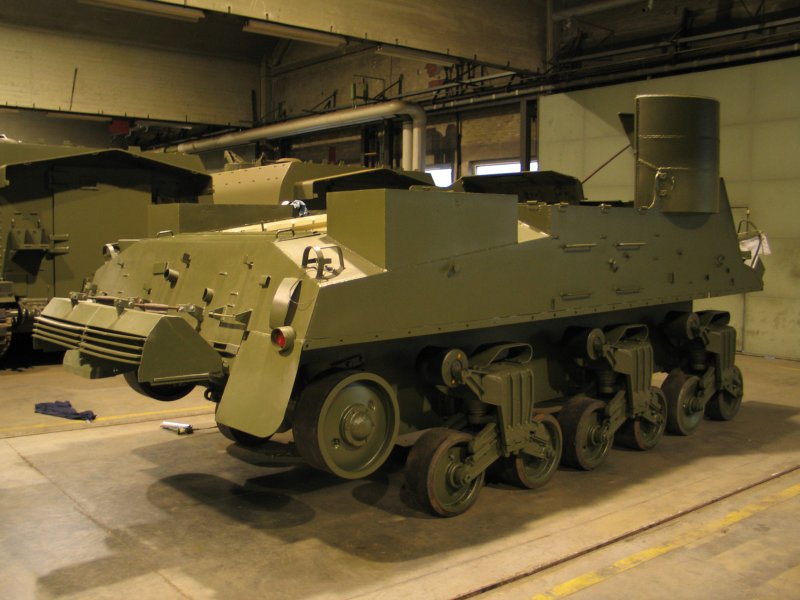

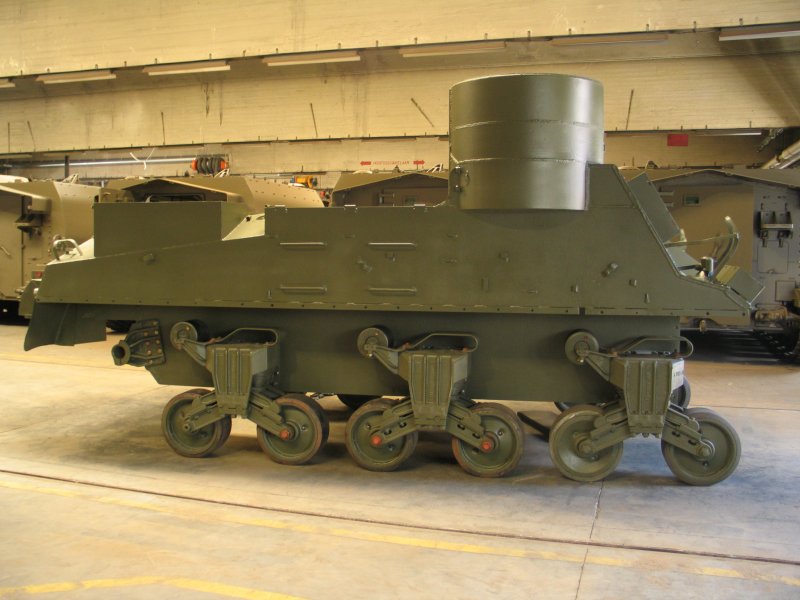

16 - 17 jul: Het plaatsen van de bogies ging veel sneller dan
verwacht. De steunen van het spanwiel zijn ook al op hun plaats. We wachten
nu nog enkel op enkele onderdelen zodat we de laatste twee wielen kunnen
plaatsen. De rest van de week gaan we trachten de brandstoftanks terug op
hun plaats te krijgen.
Installation of the bogies went better
than expected, the bracket of the idler wheel is already on its place to. Just two of the wheels are
missing (we are still
waiting for some parts). The rest of the week we will try to put the fuel
tanks back on there place.
18 - 20 jul: de brandstoftanks plaatsen zal voor na het
verlof zijn, te veel werk met andere zaken.
Putting back the fuel tanks will be for after the vacation, to
much other work for the moment. 21 jul - 20
aug :Vakantie, even de batterijen terug opladen.
Vacation. 20 aug - 28
sep: Terug vol goede moed begonnen. De brandstoftank aanpassen en terug in hun

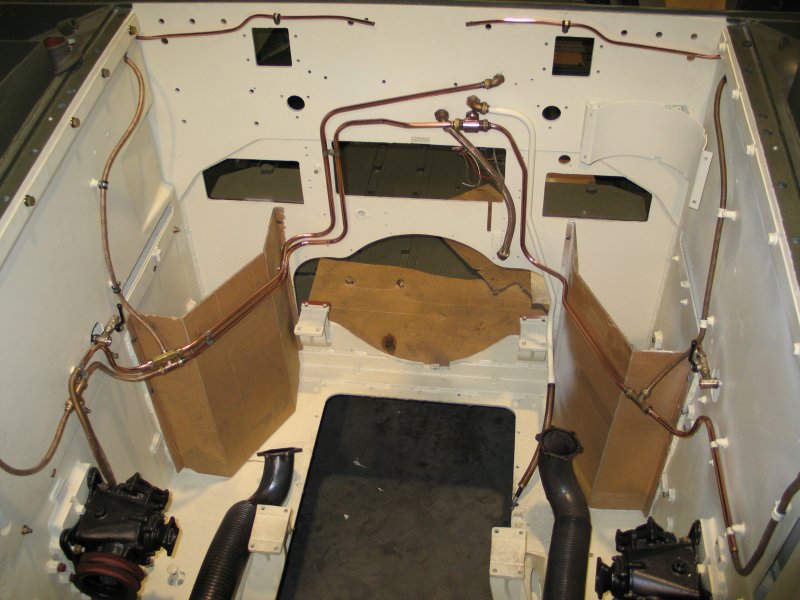

ligplaats plaatsen. De elektrische installatie van het motorcompartiment in orde
gemaakt buizen gezocht en geplooid, en als kers op de taart de motor terug
geplaatst (voorlopig toch). Back to
our project: adapting the fuel tanks and placing them back. All the electrical
installation for the engine compartment put back together ( needed to make some
tubes for it), and yesterday we put the engine back in (for a short moment).
1 - 5 okt: Een van de brandstoftanks lekt (verd......!!!). Eigen
schuld, bleek dat er een aflaatstop los staat. One of the fuel tanks leaks (da☻#grrr!!!). Its our own
fault, a drain plug was loose. 8 - 9 okt: We
hadden nog verschillende onderdelen liggen die een laagje verf ontbraken en
vermits we nu even tijd en een beetje verf hadden... De rest van de week zal er
niet veel meer gebeuren, te veel ander werk. We had some parts witch weren't painted yet, we had some
time and a little paint so that's been corrected now. The rest of the week we
have to much work so there will be no progress.
15 - 19 okt: Een van de dekplaten ( de voorste) moest nog
aangepast worden, gemakkelijker gezegd dan gedaan, en dus lang uitgesteld.
One of the plates covering the
engine needs to be corrected, easy said. It was a tough job but it's done. 22 - 26 okt:
Wat kleine werkjes begonnen, aanpassen van de steun voor de stuurhefbomen,
stangenstelsel koppeling en gasbevel in orde gezet. Donderdag zijn we begonnen
aan de spanwielen, blijkt dat er een lager en een dichting vervangen zal moeten
worden. This week we started
with some small jobs, adapting the support of the sticks, checking the linkage
of the clutch and throttle. We started Thursday working on the idler wheels,
after close inspection we found a faulty bearing and one gasket that needs to be
replaced. 29 - 31 okt: Lagers en dichtingen
gevonden, nu alles monteren en plaatsen. Found the bearing and gasket, placing the wheels.
5 - 14 nov: De
motor terug geplaatst en vastgelegd, uitlaat gemonteerd, radiator geplaatst,

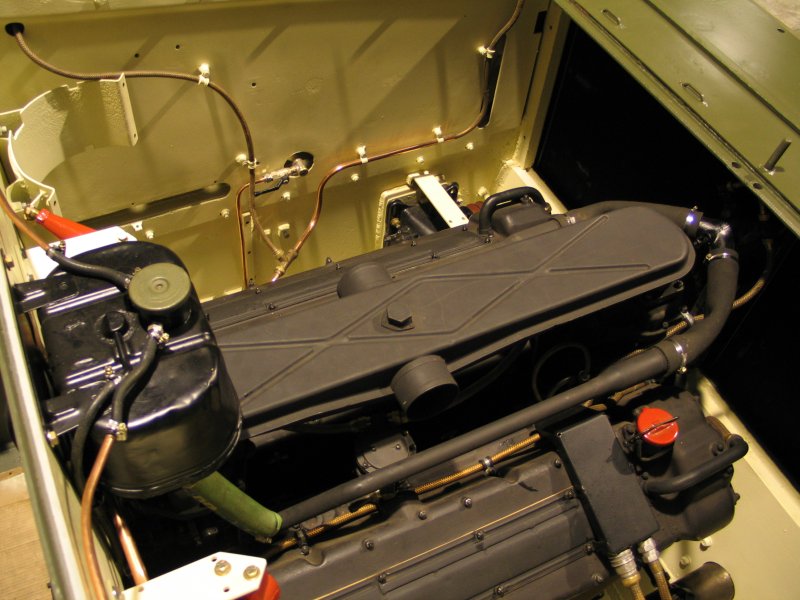

waterleidingen en elektrische leidingen aangesloten. Normaal gezien ligt
de motor nu definitief op zijn plaats, binnenkort gaan we nog eens teststarten
en een fijnafstelling uitvoeren. Volgende week gaan we weer onderdelen
zandstralen en terug in de grondverf spuiten.
The engine is back on its place, exhaust installed, radiator
installed, water tubes an electrical connections installed. Normally the engine
will stay in now, we will test the engine soon ( need to fine-tune the
ignition). Next week we go sandblasting again.

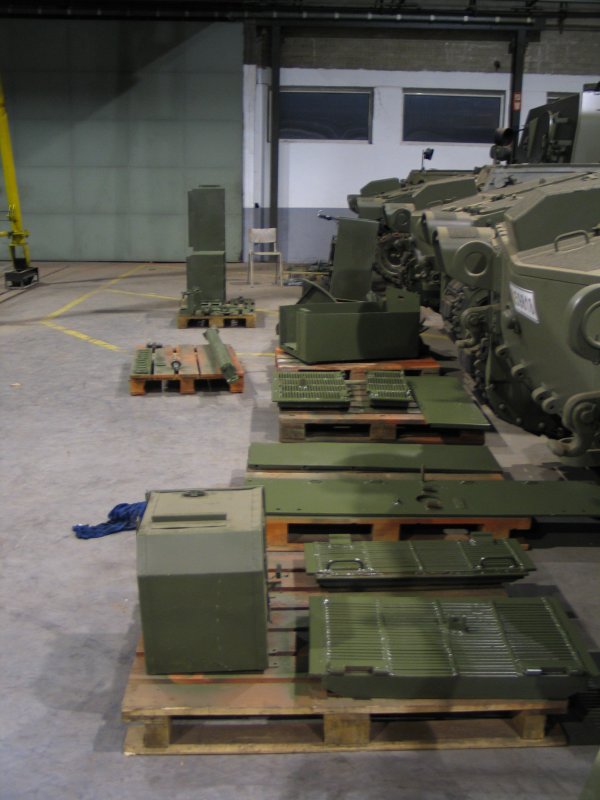

19 - 23 nov: Weer een lading onderdelen gestraald en in de
grondverf gespoten.
A truckload of pieces sandblasted and painted in primer.
26 - 30 nov: De onderdelen in hun uiteindelijke kleur gespoten
(kaki en ivoor), de ventilatoren terug samengebouwd en op hun plaats gemonteerd.
De steun van het kanon staat ook weer terug op zijn plaats. The pieces painted in their
colour (kaki and ivory), the fans put together and installed them in the Priest.
The mounting of the canon has been put back in place.
03 - 14 dec: We zijn begonnen aan de reconstructie van de vloer,
de koffers onder de vloer staan ook al op hun plaats. We started with the
reconstruction of the floor, the boxes under the floor are in place.
17 - 21 dec: De ontbrekende onderdelen van de laatste twee
baanwielen zijn aangekomen, dus hebben we die maar direct gemonteerd. De

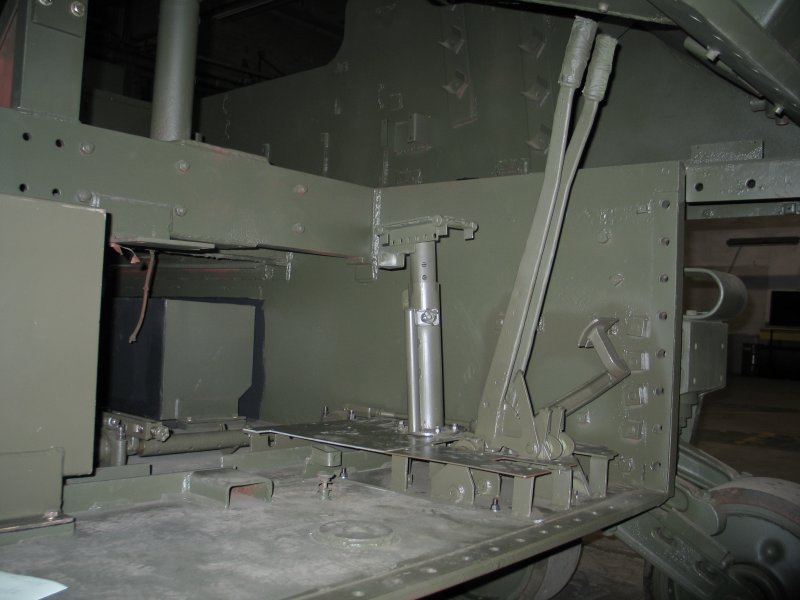

basisplaat met de sticks en het ontkoppelingspedaal zijn ook reeds gemonteerd en
aangesloten op hun
plaats. Dit
was het voor dit jaar, volgende week genieten we van een beetje vakantie,
met een beetje geluk hopen we volgend jaar het project te kunnen afsluiten. Een
vrolijk kerstfeest en een gelukkig Nieuwjaar. The missing parts from the last
two road wheels are here, so we put them together and put them in place. The
base plate for the sticks and clutch pedal are in place and connected. That will
be it for this year, next week we deserved some vacation, We hope to get the
project finished next year. A merry Christmas and a happy New Year.
|
